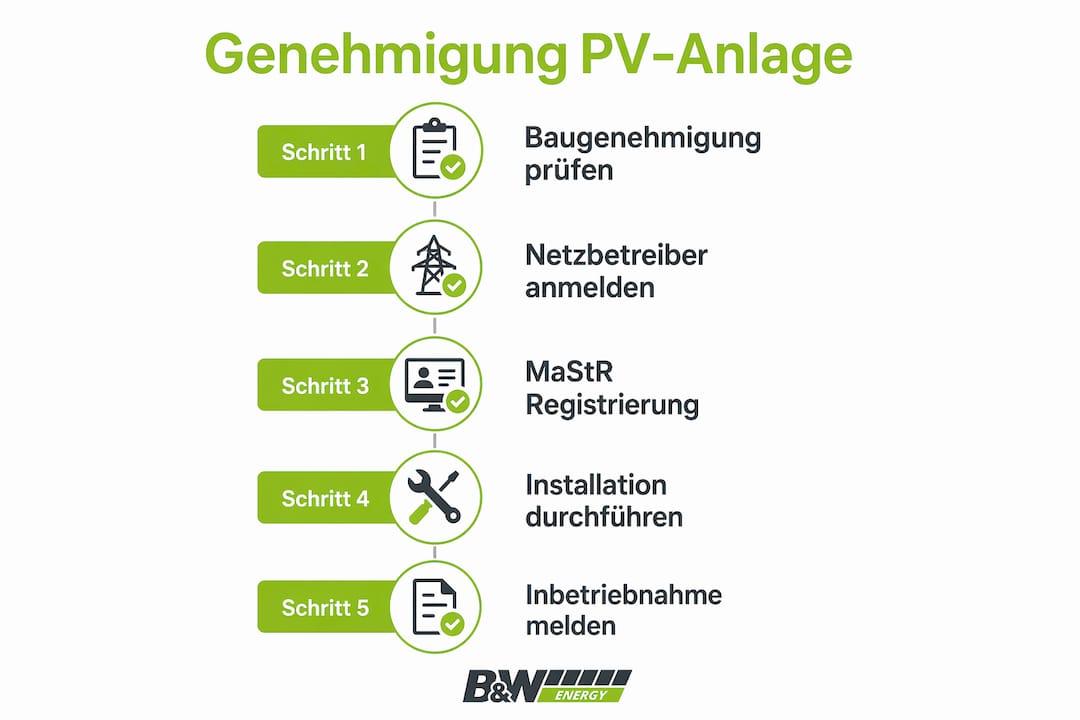

Die Genehmigung einer PV-Anlage in Deutschland ist für Aufdachanlagen auf Einfamilienhäusern in den meisten Fällen nicht erforderlich. Statt einer klassischen Baugenehmigung gelten drei verbindliche Pflichten: die Anmeldung beim zuständigen Netzbetreiber, die Registrierung im Marktstammdatenregister (MaStR) und gegebenenfalls die Meldung beim Finanzamt. Dieser Guide zum Thema PV-Anlage Genehmigung erhalten zeigt Ihnen alle Schritte, Fristen und Unterlagen, die Sie für eine rechtssichere Inbetriebnahme Ihrer Solaranlage im Jahr 2026 benötigen.
Wann brauchen Sie wirklich eine Baugenehmigung für Ihre PV-Anlage?
Typische Aufdach-PV-Anlagen auf Einfamilienhäusern sind 2026 meist genehmigungsfrei, eine Baugenehmigung ist nur in klar definierten Sonderfällen notwendig. Diese Unterscheidung spart Ihnen Zeit und verhindert unnötige Behördengänge. Dennoch gibt es Situationen, in denen Sie aktiv werden müssen, bevor der erste Monteur auf Ihr Dach steigt.
Drei Kategorien: genehmigungsfrei, Anzeigepflicht, Bauantrag
Die meisten Bundesländer unterscheiden drei Fälle:
- Genehmigungsfrei: Aufdachanlagen auf Wohnhäusern, die parallel zur Dachfläche montiert werden und keine wesentliche Veränderung der Gebäudestruktur bewirken. Hier reicht die Anmeldung beim Netzbetreiber.
- Anzeigepflicht: In einigen Bundesländern, etwa in Bayern oder Sachsen, müssen Anlagen ab einer bestimmten Größe oder bei bestimmten Gebäudetypen der Baubehörde angezeigt werden, ohne dass ein vollständiger Bauantrag nötig ist.
- Bauantrag erforderlich: Freiflächenanlagen benötigen in fast allen Bundesländern eine Baugenehmigung. Gleiches gilt für aufgeständerte Anlagen, die über die Dachfläche hinausragen, sowie für Anlagen auf Garagen oder Nebengebäuden in bestimmten Bebauungsplanzonen.
Sonderfall Denkmalschutz
Bei denkmalgeschützten Gebäuden ist die Lage komplexer. Das EEG 2023 stuft Solaranlagen zwar unter überragendes öffentliches Interesse ein, dennoch ist eine Einzelfallprüfung durch die Denkmalschutzbehörde vorgeschrieben. Die Genehmigungschancen steigen erheblich, wenn Sie rahmenlose Vollschwarz-Module verwenden und die Anlage auf nicht straßenseitigen Dachflächen montieren. Sprechen Sie die Denkmalschutzbehörde immer schriftlich an, bevor Sie einen Installateur beauftragen.
Zahlreiche Bundesländer regeln Baubestimmungen für aufgeständerte und Freiflächen-PV-Anlagen unterschiedlich, regionale Bebauungspläne können zusätzliche Sondervorgaben enthalten. Das bedeutet: Was in Nordrhein-Westfalen problemlos genehmigungsfrei ist, kann in Baden-Württemberg eine Anzeige erfordern. Fragen Sie deshalb frühzeitig bei Ihrer zuständigen Gemeinde- oder Stadtbaubehörde nach.
Profi-Tipp: Rufen Sie vor der Planung kurz bei Ihrem Bauordnungsamt an und schildern Sie Ihr Vorhaben in zwei Sätzen. Die meisten Behörden geben telefonisch eine erste Einschätzung, ob eine Anzeige oder ein Antrag nötig ist. Das kostet Sie zehn Minuten und spart möglicherweise Wochen.
Wie läuft die Anmeldung beim Netzbetreiber ab?
Die Anmeldung beim Netzbetreiber ist der technisch anspruchsvollste Schritt im gesamten Genehmigungsverfahren für Ihre PV-Anlage. Ohne die schriftliche Netzanschlusszusage darf Ihr Installateur die Anlage nicht in Betrieb nehmen. Ein häufiger Fehler: Hausbesitzer beauftragen den Installateur zu früh und stehen dann ohne Genehmigung vor einer fertig montierten Anlage.
Schritt für Schritt zur Netzanschlusszusage
- Netzbetreiber ermitteln: Ihr Netzbetreiber ist nicht identisch mit Ihrem Stromversorger. Der zuständige Netzbetreiber lässt sich über das BDEW-Portal (Bundesnetzagentur) anhand Ihrer Postleitzahl eindeutig identifizieren. Dieser Schritt wird überraschend oft übersprungen.
- Unterlagen zusammenstellen: Für den Antrag benötigen Sie einen Lageplan des Gebäudes, Schaltpläne der Anlage, technische Datenblätter der Module und des Wechselrichters sowie die NA-Schutzbescheinigung. Alle Unterlagen frühzeitig bereitzustellen beschleunigt die Bearbeitung erheblich.
- Antrag einreichen: Die meisten Netzbetreiber bieten Online-Portale für die Einreichung an. Reichen Sie den Antrag mindestens zwei bis acht Wochen vor dem geplanten Installationstermin ein.
- Netzanschlusszusage abwarten: Die Bewilligung dauert typischerweise zwischen 4 und 12 Wochen, abhängig von der Auslastung des Netzbetreibers. Planen Sie diesen Puffer in Ihren Zeitplan ein.
- Netzanschlussvertrag und Einspeisevertrag trennen: Der Netzanschlussvertrag regelt die technische Verbindung zum Netz. Der Einspeisevertrag regelt die Vergütung des eingespeisten Stroms. Beide Dokumente sind separat zu unterzeichnen und haben unterschiedliche Laufzeiten.
Übersicht: Unterlagen für den Netzbetreiber
| Dokument | Zweck | Wer stellt es aus? |
|---|---|---|
| Lageplan des Gebäudes | Verortung der Anlage | Hausbesitzer / Installateur |
| Technische Datenblätter | Modultyp, Wechselrichter, Leistung | Hersteller / Installateur |
| Schaltplan | Elektrische Verschaltung | Installateur |
| NA-Schutzbescheinigung | Netzschutznachweis | Installateur / Hersteller |
| Ausgefülltes Antragsformular | Formale Anmeldung | Hausbesitzer / Installateur |
Die vollständige Anmeldung Schritt für Schritt finden Sie in der Checkliste von Bw-energy, die alle aktuellen Anforderungen für 2026 abbildet.
Profi-Tipp: Lassen Sie sich die Netzanschlusszusage immer schriftlich bestätigen, bevor Sie den Installationstermin verbindlich vereinbaren. Eine mündliche Zusage des Netzbetreibers hat keine rechtliche Bindungswirkung.
Was ist das Marktstammdatenregister und warum ist die Frist so wichtig?
Das Marktstammdatenregister (MaStR) ist das zentrale Register der Bundesnetzagentur für alle Energieerzeugungsanlagen in Deutschland. Die Registrierung ist gesetzlich vorgeschrieben und muss binnen eines Monats nach Inbetriebnahme erfolgen. Wer diese Frist versäumt, riskiert ein Bußgeld und den Verlust der Einspeisevergütung.
Die Online-Registrierung dauert in der Praxis etwa 20 bis 30 Minuten und erfolgt direkt auf der Website der Bundesnetzagentur. Das klingt einfach, und technisch ist es das auch. Die Tücke liegt darin, dass viele Hausbesitzer davon ausgehen, ihr Installateur erledige die Registrierung automatisch mit. Das ist ein Irrtum mit Folgen.
Was Sie für die MaStR-Registrierung benötigen
- ELSTER-Konto oder BundID: Die Registrierung erfordert eine verifizierte digitale Identität.
- Anlagendaten: Installierte Leistung in kWp, Standort, Inbetriebnahmedatum, Modultyp und Wechselrichtertyp.
- Netzbetreiber-Nummer: Die Nummer Ihres Netzbetreibers aus dem Netzanschlussvertrag.
- Zählernummer: Die Nummer Ihres Einspeisezählers, den der Netzbetreiber nach der Inbetriebnahme einbaut.
- Batteriespeicher separat anmelden: Batteriespeicher müssen separat im MaStR eingetragen werden. Diese Pflicht wird besonders häufig übersehen und kann zu Problemen bei der Vergütungsabrechnung führen.
Rechtlich gilt: Der Anlagenbetreiber, also Sie als Hausbesitzer, bleibt für die fristgerechte MaStR-Registrierung verantwortlich. Ihr Installateur kann die Registrierung in Ihrem Auftrag durchführen, die Verantwortung verbleibt aber bei Ihnen. Halten Sie das schriftlich fest, wenn Sie die Aufgabe delegieren.
Welche steuerlichen Meldepflichten gelten für PV-Anlagenbesitzer?
Steuerliche Meldepflichten bestehen auch dann, wenn Sie keine Steuern zahlen müssen. Das Finanzamt meldet sich nicht automatisch, die Anmeldung über ELSTER ist Ihre Pflicht, unabhängig davon, ob eine Steuerzahlung fällig wird.
Steuerbefreiung 2023 und 2025: Was gilt konkret?
Seit dem 1. Januar 2023 sind Einnahmen aus dem Betrieb von PV-Anlagen bis 30 kWp auf Einfamilienhäusern von der Einkommensteuer befreit. Seit 2025 gilt zudem eine erweiterte Umsatzsteuerbefreiung für Lieferung und Installation von Anlagen bis 30 kWp. Das bedeutet in der Praxis:
- Einkommensteuer: Keine Steuerpflicht auf Einspeisevergütung und Eigenverbrauch bei Anlagen bis 30 kWp auf Einfamilienhäusern.
- Umsatzsteuer: Nullsteuersatz bei Kauf und Installation, kein Vorsteuerabzug mehr möglich, dafür kein Kleinunternehmerwahlrecht mehr nötig.
- ELSTER-Meldung: Trotz Steuerbefreiung müssen Sie Ihre Anlage beim Finanzamt anmelden. Nutzen Sie dafür das ELSTER-Portal und reichen Sie eine formlose Mitteilung oder den entsprechenden Fragebogen ein.
Smart-Meter-Pflicht ab 6 kW
Ab einer Anlagenleistung von 6 kW gilt seit 2026 die Smart-Meter-Pflicht. Der Netzbetreiber baut den zertifizierten Smart Meter ein und verrechnet die Kosten über den Netzanschluss. Ohne zertifizierten Smart Meter droht eine Drosselung der Einspeisung auf 60 Prozent der Anlagenleistung. Das reduziert Ihre Einspeisevergütung und Ihren Eigenverbrauch spürbar.
Profi-Tipp: Fragen Sie Ihren Netzbetreiber bereits bei der Netzanmeldung, ob für Ihre Anlage die Smart-Meter-Pflicht gilt und wann mit dem Einbau zu rechnen ist. So vermeiden Sie eine unerwartete Drosselung kurz nach der Inbetriebnahme.
Welche Fehler kosten Sie Zeit und Geld beim Genehmigungsverfahren?
Die häufigsten Fehler im Genehmigungsverfahren für PV-Anlagen sind vermeidbar. Sie entstehen fast immer durch mangelnde Vorbereitung oder durch falsche Annahmen darüber, wer welche Aufgabe übernimmt.
- Installateur vor Netzanschlusszusage beauftragen: Die Anlage darf erst nach der Netzanschlusszusage installiert werden. Wer den Monteur vorher bestellt, riskiert, dass die Anlage nicht ans Netz darf oder teure Netzverstärkungen fällig werden.
- MaStR-Registrierung vergessen: Die Einmonatsfrist läuft ab dem Tag der Inbetriebnahme. Wer wartet, bis der Installateur sich meldet, wartet oft zu lange.
- Batteriespeicher nicht separat anmelden: Ein Batteriespeicher ist eine eigenständige Anlage im Sinne des MaStR und muss gesondert eingetragen werden.
- Denkmalschutz unterschätzen: Wer ohne Abstimmung mit der Denkmalschutzbehörde installiert, muss die Anlage im schlimmsten Fall wieder abbauen.
- Keine schriftliche Vereinbarung mit dem Installateur: Klären Sie schriftlich, welche Anmeldeschritte Ihr Installateur übernimmt und welche bei Ihnen verbleiben. Mündliche Absprachen sind im Streitfall wertlos.
„Der häufigste Fehler, den wir bei Beratungsgesprächen beobachten: Hausbesitzer gehen davon aus, dass der Installateur alles regelt. Rechtlich verantwortlich für MaStR-Registrierung und Finanzamt-Meldung bleibt aber immer der Anlagenbetreiber selbst." (Quelle: pvfreund.com)
Dokumentieren Sie jeden Schritt schriftlich: Antragseingang beim Netzbetreiber, Datum der Netzanschlusszusage, Inbetriebnahmedatum, MaStR-Registrierungsdatum und ELSTER-Meldung. Diese Dokumentation schützt Sie bei späteren Rückfragen von Netzbetreiber, Finanzamt oder Bundesnetzagentur.
Wichtigste Erkenntnisse
Die Genehmigung einer PV-Anlage in Deutschland erfordert keine Baugenehmigung für Standardaufdachanlagen, aber drei verbindliche Anmeldeschritte: Netzbetreiber, MaStR und Finanzamt.
| Punkt | Details |
|---|---|
| Baugenehmigung meist nicht nötig | Aufdachanlagen auf Wohnhäusern sind 2026 in den meisten Bundesländern genehmigungsfrei. |
| Netzbetreiber frühzeitig kontaktieren | Antrag mindestens 2 bis 8 Wochen vor Installation einreichen, Netzanschlusszusage abwarten. |
| MaStR-Frist einhalten | Registrierung im Marktstammdatenregister binnen eines Monats nach Inbetriebnahme ist gesetzlich vorgeschrieben. |
| Batteriespeicher separat anmelden | Jeder Batteriespeicher muss eigenständig im MaStR eingetragen werden, nicht gemeinsam mit der PV-Anlage. |
| Rechtliche Verantwortung bleibt beim Betreiber | Auch wenn der Installateur Anmeldeschritte übernimmt, haften Sie als Hausbesitzer für Fristen und Vollständigkeit. |
Unsere Erfahrung aus über 20 Jahren Photovoltaik-Praxis
Nach mehr als zwei Jahrzehnten in der Photovoltaik-Branche im Münsterland beobachten wir bei Bw-energy ein wiederkehrendes Muster: Der bürokratische Teil des Genehmigungsverfahrens wird konsequent unterschätzt, und zwar nicht wegen seiner Komplexität, sondern wegen seiner Fristen. Die Technik ist lösbar. Die Fristen verzeihen keine Nachlässigkeit.
Was uns in der Praxis am meisten auffällt: Hausbesitzer, die sich gut vorbereiten, also Netzbetreiber frühzeitig kontaktieren, Unterlagen vollständig einreichen und die MaStR-Registrierung selbst in die Hand nehmen, erleben kaum Verzögerungen. Wer dagegen auf den Installateur wartet oder Fristen auf die lange Bank schiebt, steht schnell vor einem Problem, das Wochen kostet.
Ein weiterer Punkt, den wir für unterbewertet halten: die schriftliche Dokumentation. Viele Hausbesitzer führen keine Akte über ihren Anmeldeprozess. Wenn dann Jahre später das Finanzamt oder der Netzbetreiber Nachweise verlangt, fehlen die Belege. Eine einfache Ordnerstruktur mit Datum, Dokument und Empfangsbestätigung reicht aus.
Unser ehrlicher Rat: Klären Sie Denkmalschutz und regionale Bebauungsplanvorgaben als Allererstes, noch vor jedem Gespräch mit einem Installateur. Und holen Sie sich für Freiflächenanlagen immer frühzeitig fachkundige Begleitung, denn dort sind die Genehmigungsverfahren deutlich aufwendiger als bei Dachanlagen.
— Bw-energy
So unterstützt Bw-energy Sie bei Genehmigung und Anmeldung
Bw-energy begleitet Sie als erfahrener Photovoltaik-Anbieter aus dem Münsterland durch den gesamten Prozess: von der ersten Beratung über die Netzbetreiber-Anmeldung bis zur MaStR-Registrierung. Unsere Fachbetriebe kennen die regionalen Anforderungen und stellen sicher, dass alle Unterlagen vollständig und fristgerecht eingereicht werden.
Informieren Sie sich über aktuelle Fördermöglichkeiten für PV-Anlagen und erfahren Sie, welche Programme 2026 für Hausbesitzer in Deutschland verfügbar sind. Oder besuchen Sie unseren Infoabend Photovoltaik, bei dem wir alle Fragen rund um Genehmigung, Installation und Wirtschaftlichkeit Ihrer Solaranlage beantworten. Sprechen Sie uns an: Wir erstellen Ihnen ein individuelles Angebot, das Technik, Förderung und Anmeldung aus einer Hand abdeckt.
FAQ
Brauche ich für meine PV-Anlage eine Baugenehmigung?
Für Aufdachanlagen auf Einfamilienhäusern ist in den meisten Bundesländern keine Baugenehmigung erforderlich. Ausnahmen gelten bei denkmalgeschützten Gebäuden, Freiflächenanlagen und aufgeständerten Konstruktionen.
Wie lange dauert die Anmeldung beim Netzbetreiber?
Die Bearbeitungszeit beträgt typischerweise 4 bis 12 Wochen, abhängig von der Auslastung des Netzbetreibers. Reichen Sie den Antrag mindestens 2 bis 8 Wochen vor dem geplanten Installationstermin ein.
Was passiert, wenn ich die MaStR-Registrierung vergesse?
Wer die Registrierung im Marktstammdatenregister nicht binnen eines Monats nach Inbetriebnahme vornimmt, riskiert ein Bußgeld und den Verlust der Einspeisevergütung. Die Registrierung dauert etwa 20 bis 30 Minuten online.
Muss ich meinen Batteriespeicher separat anmelden?
Ja. Ein Batteriespeicher gilt als eigenständige Anlage und muss separat im Marktstammdatenregister eingetragen werden. Diese Pflicht wird häufig übersehen und kann zu Problemen bei der Vergütungsabrechnung führen.
Welche steuerlichen Pflichten habe ich trotz Steuerbefreiung?
Auch bei Steuerbefreiung für Anlagen bis 30 kWp müssen Sie Ihre PV-Anlage über ELSTER beim Finanzamt anmelden. Das Finanzamt nimmt keine automatische Erfassung vor, die Meldepflicht liegt beim Anlagenbetreiber.
